În contextul lucrărilor planificate în perioada 21-30 iunie 2022, „Moldovatransgaz” SRL vă aduce la cunoștință detalii despre mersul efectuării lucrărilor.

Pe data de 21.06.2022, echipele serviciilor de exploatare a conductelor de gaze naturale ale „Moldovatransgaz” SRL au început lucrările de reparație planificate pe conducta magistrală Ananiev-Cernăuți-Bogorodchany (ACB) DN 1020mm pe tronsonul km 484-538.

Conform lucrărilor planificate, reparațiile vor fi efectuate în trei etape:

Etapa I - tronsonul km 484-514:

20.06.2022 - lucrări organizatorice.

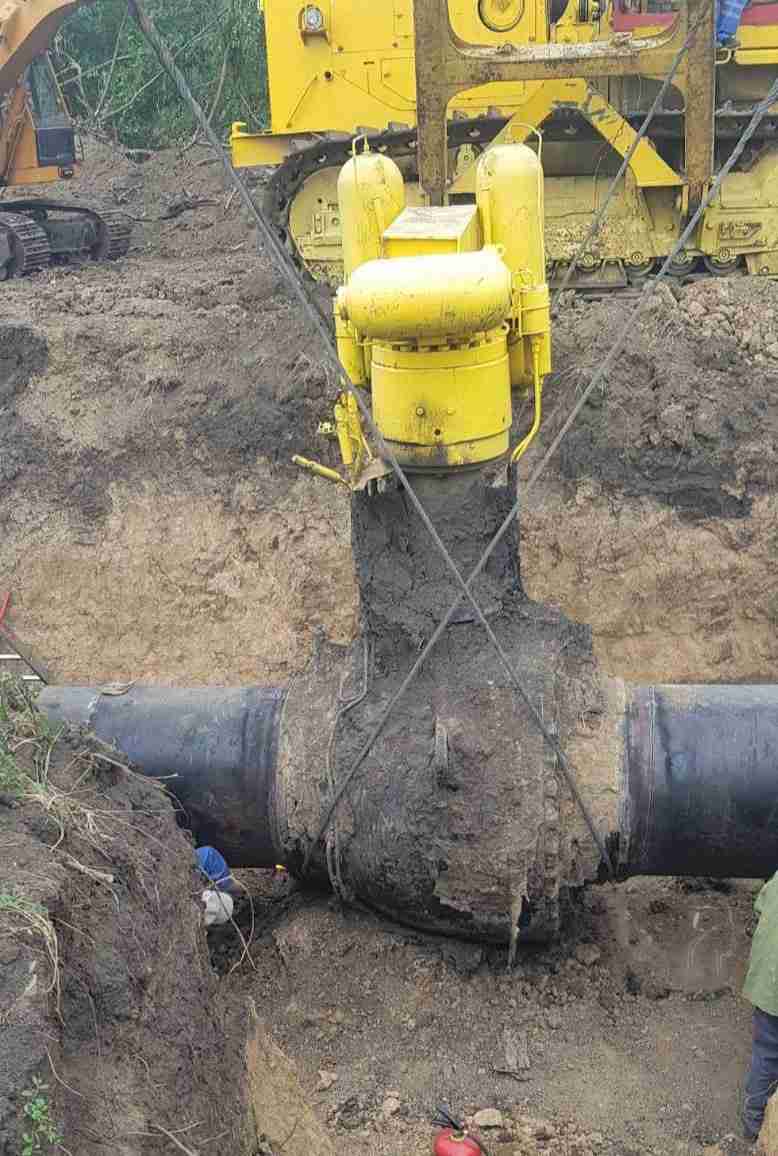

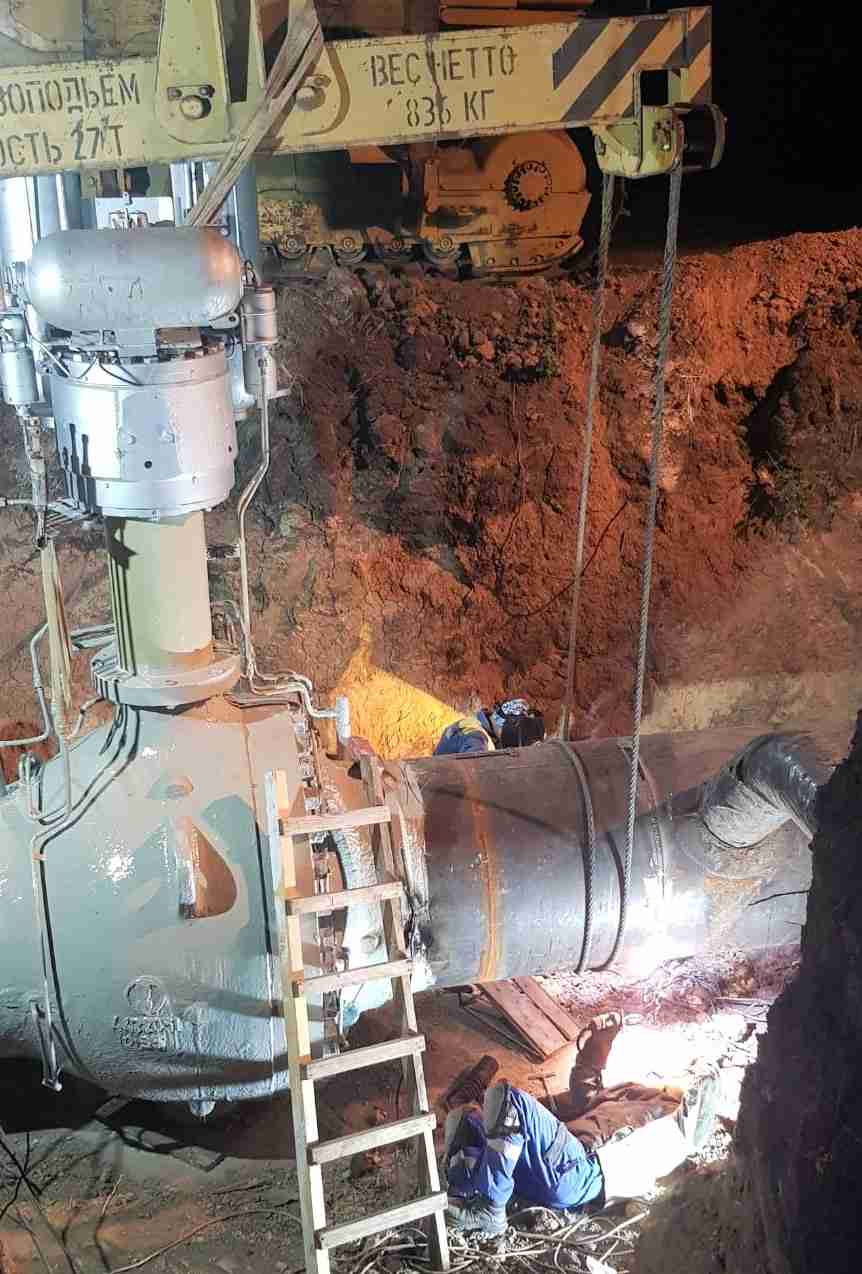

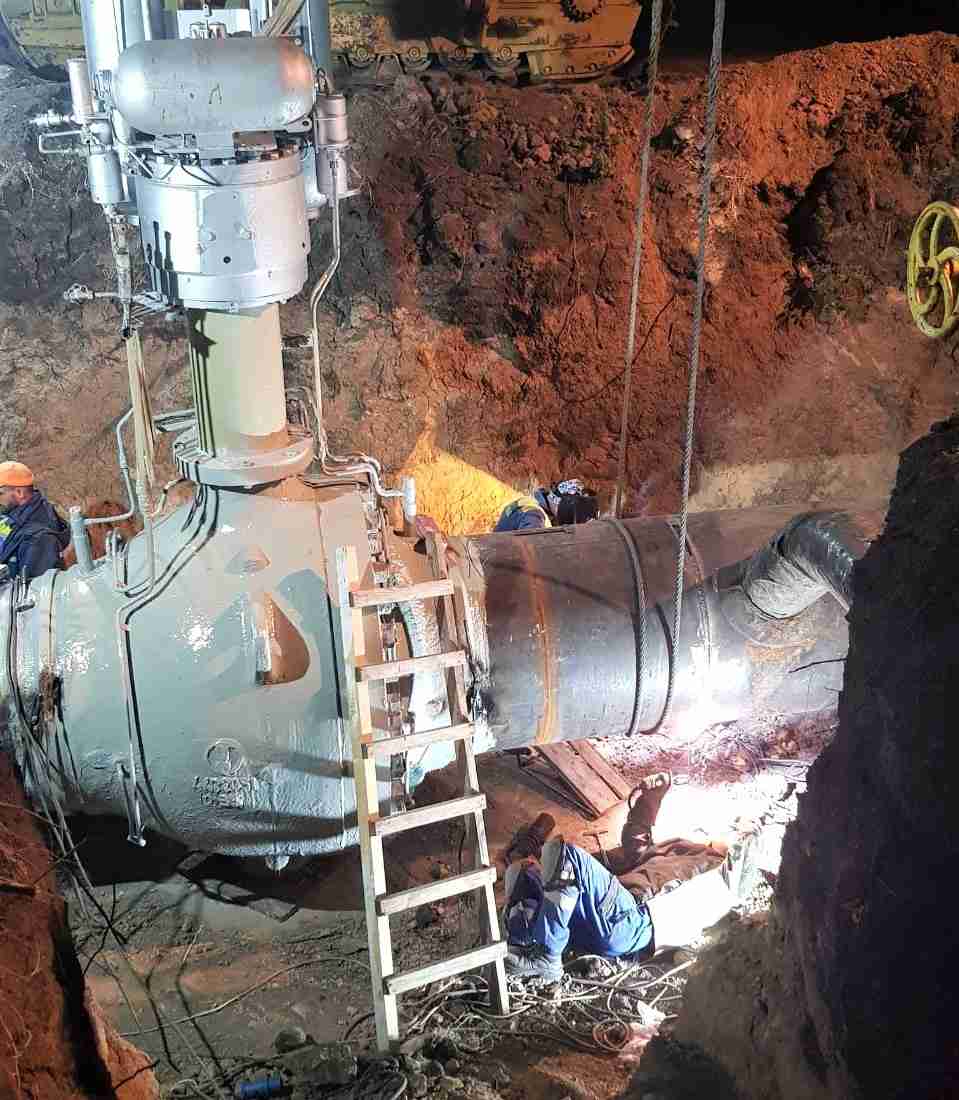

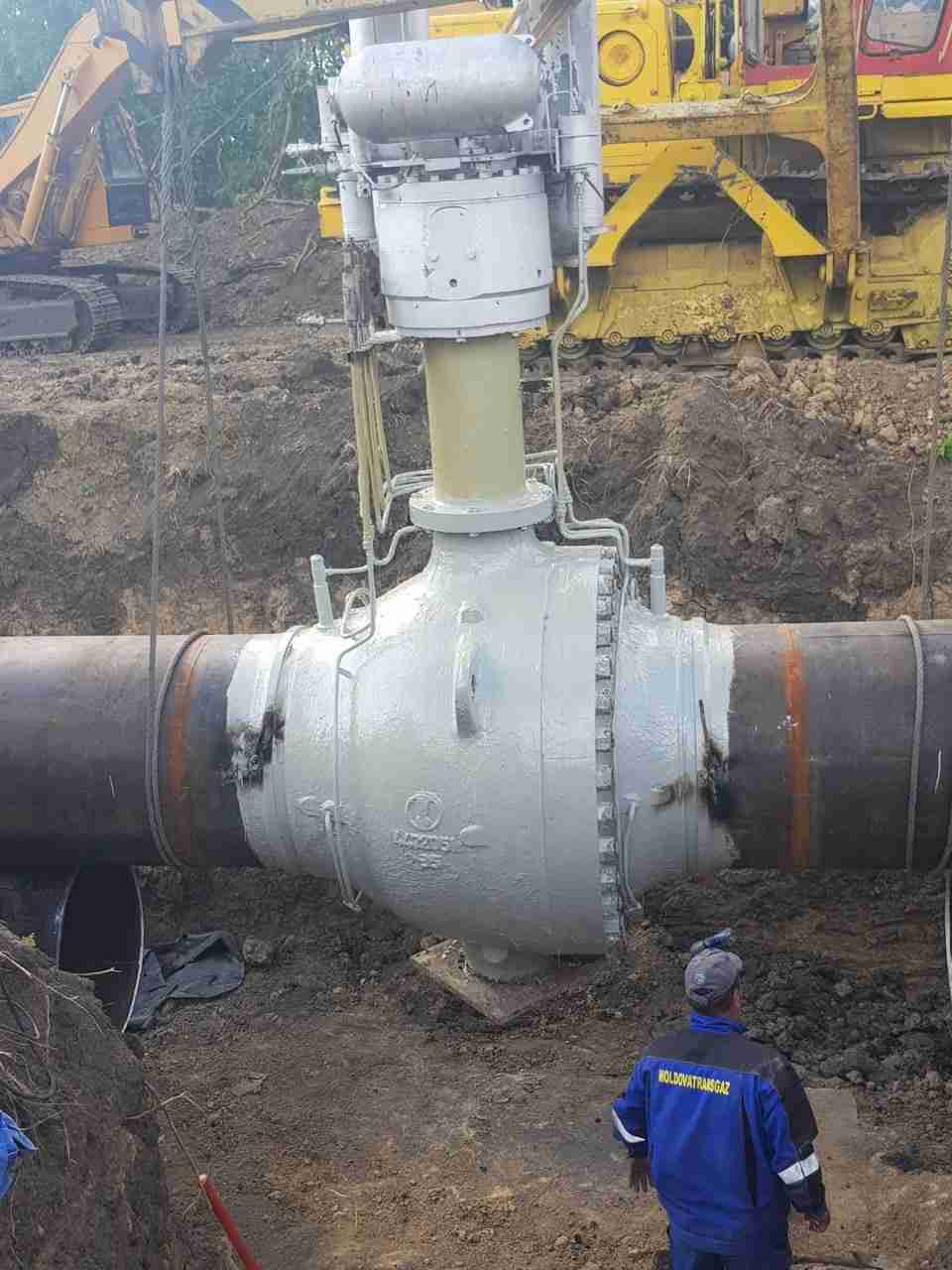

21-22.06.2022 – înlocuirea robinetului liniar defectat (RL 514, DN 1000).

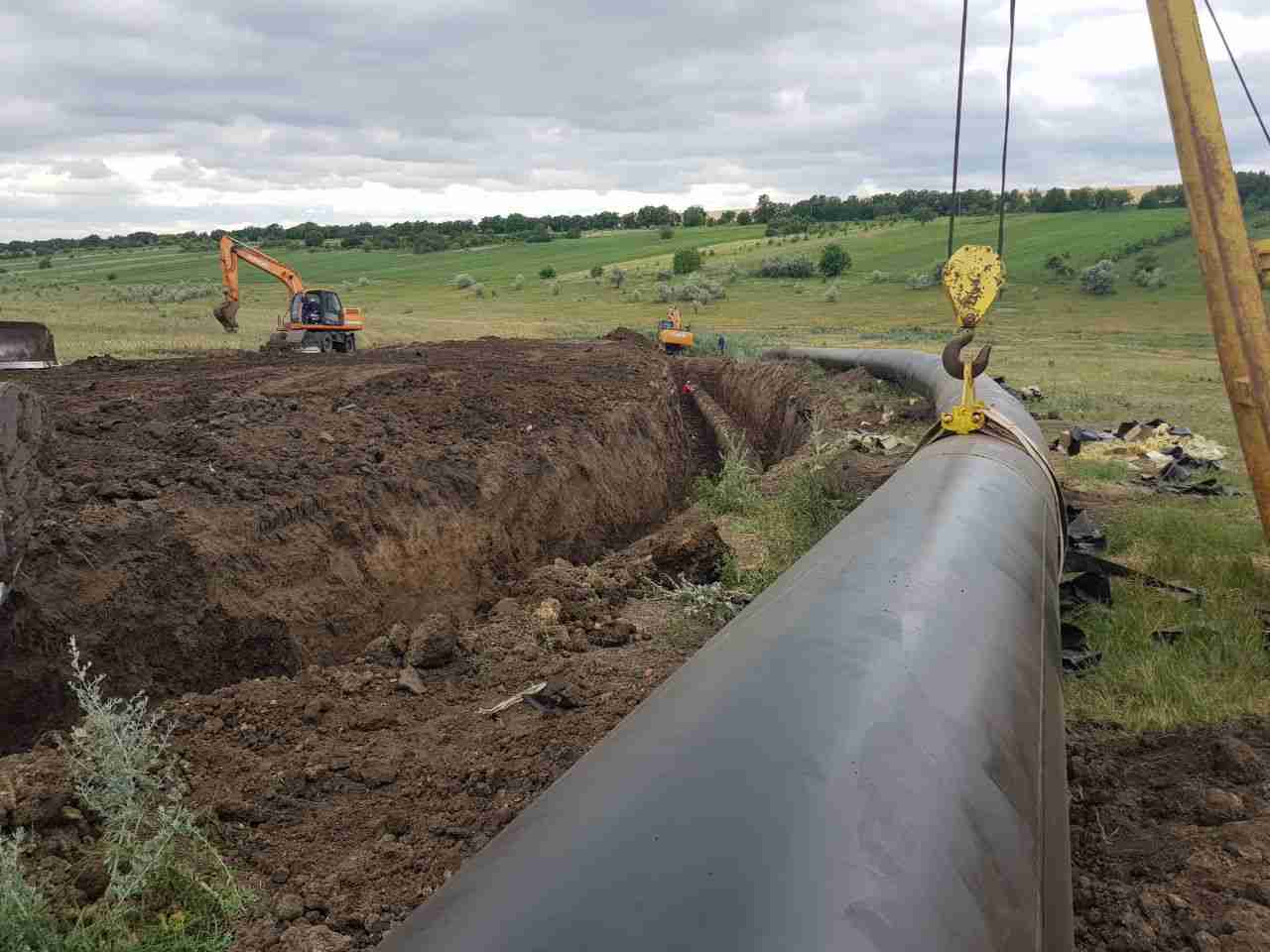

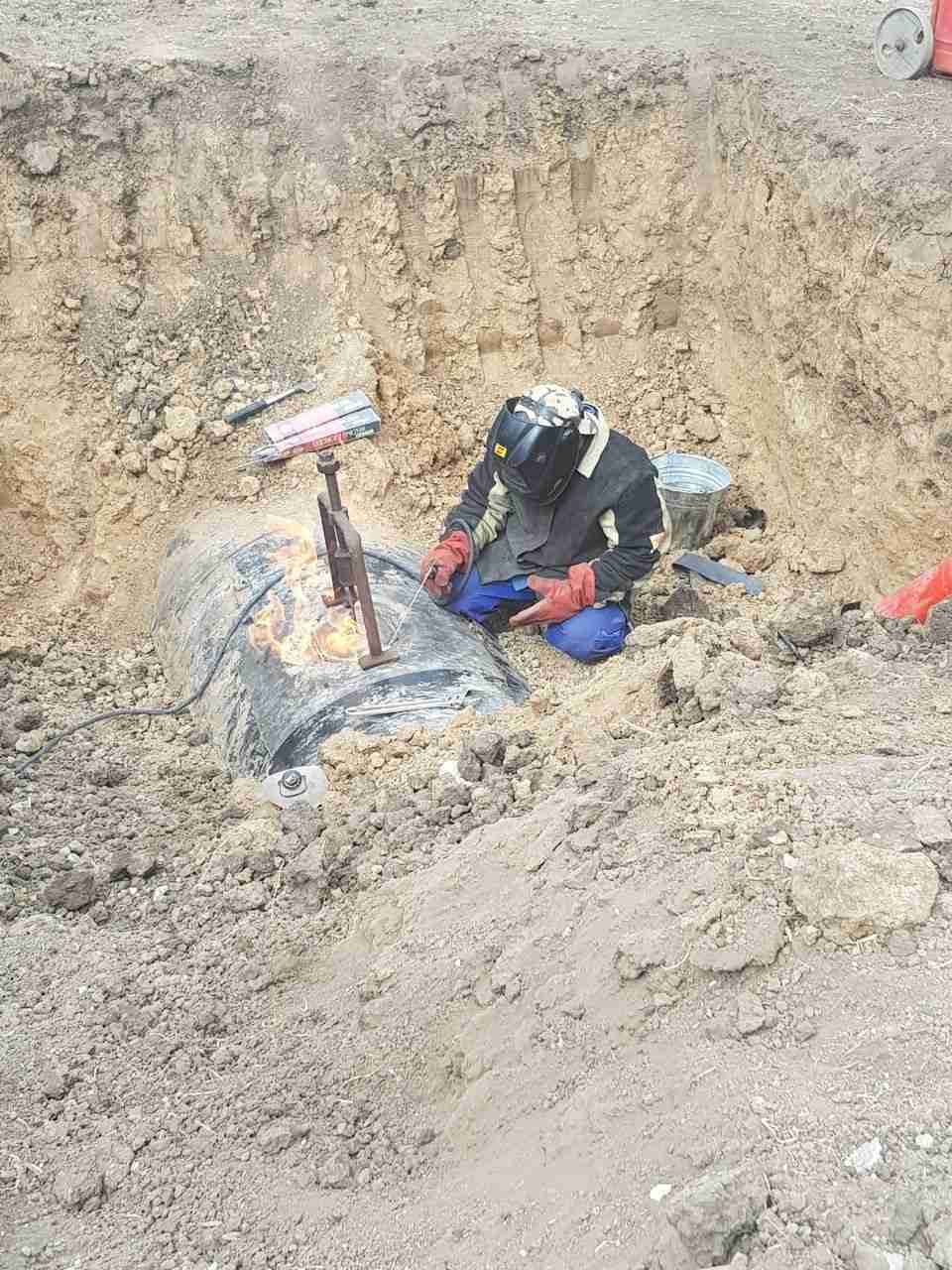

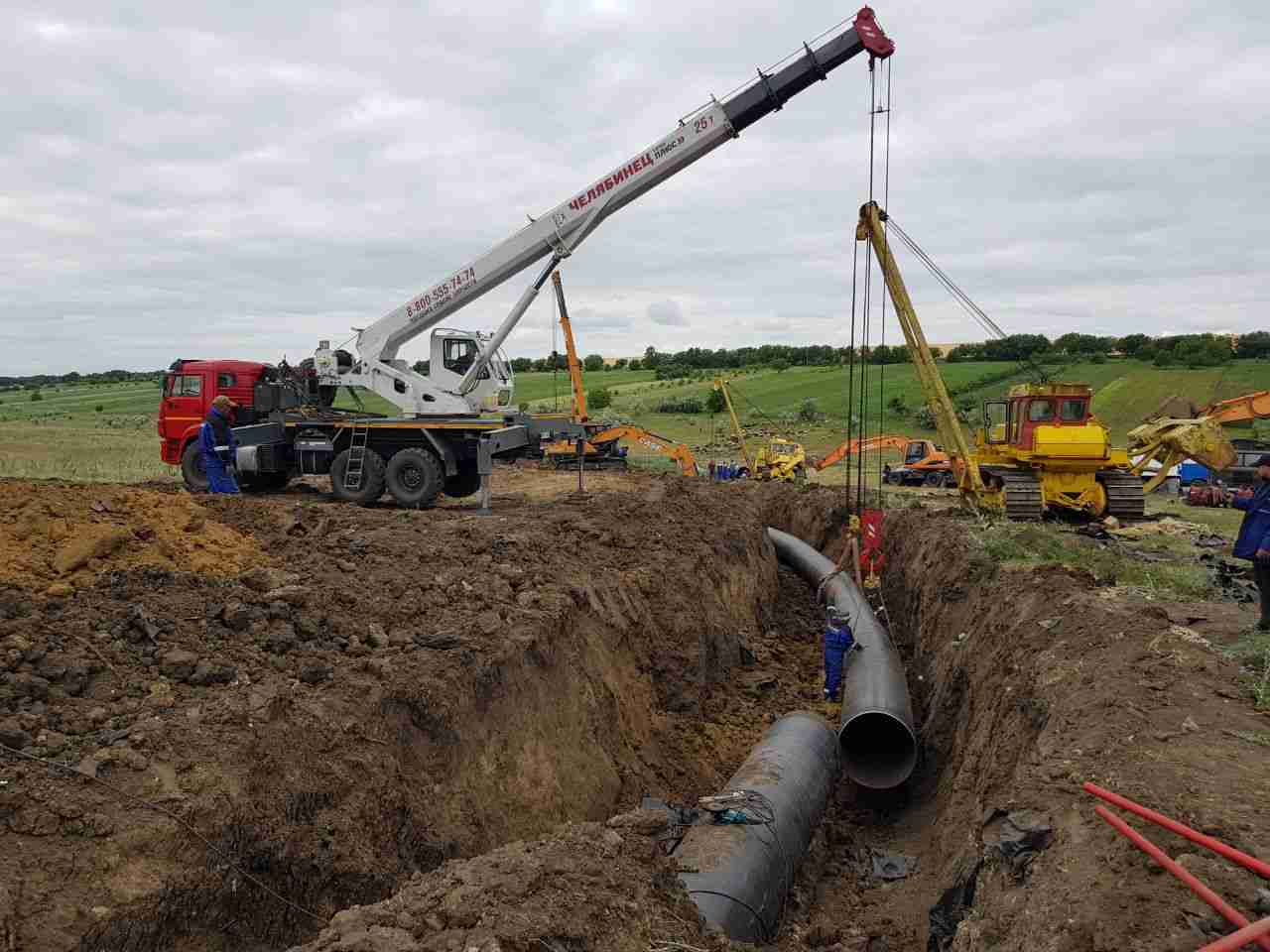

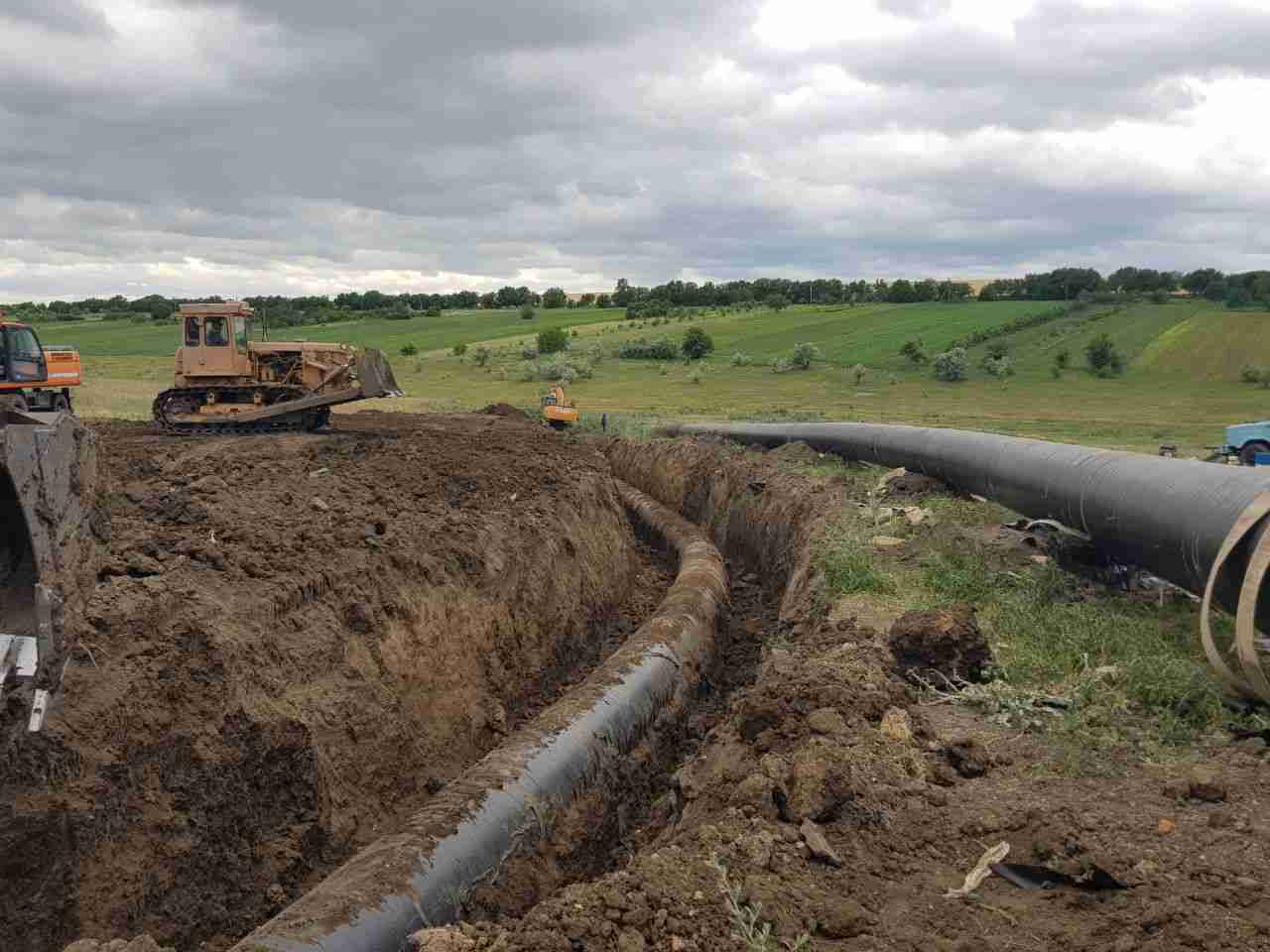

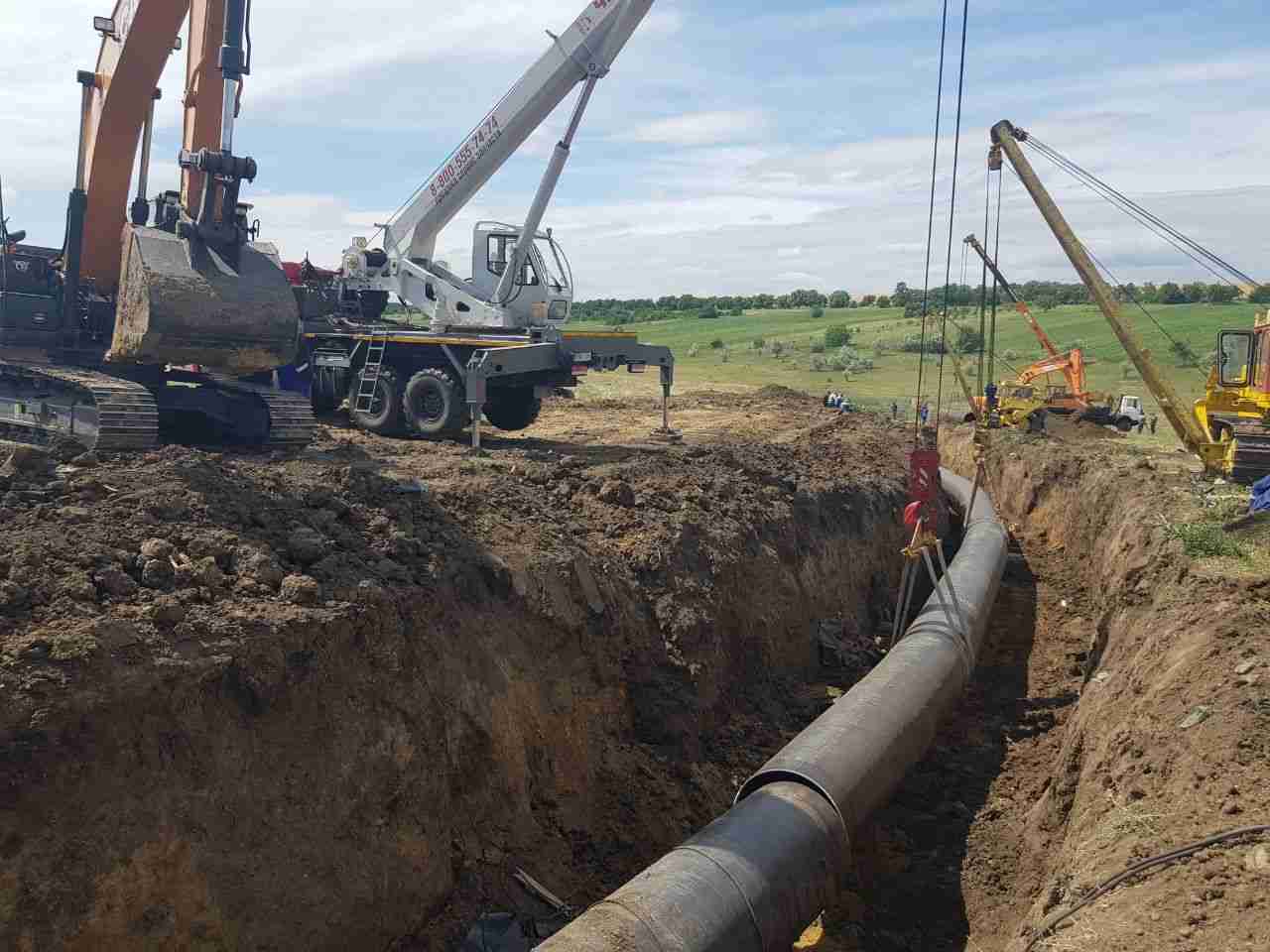

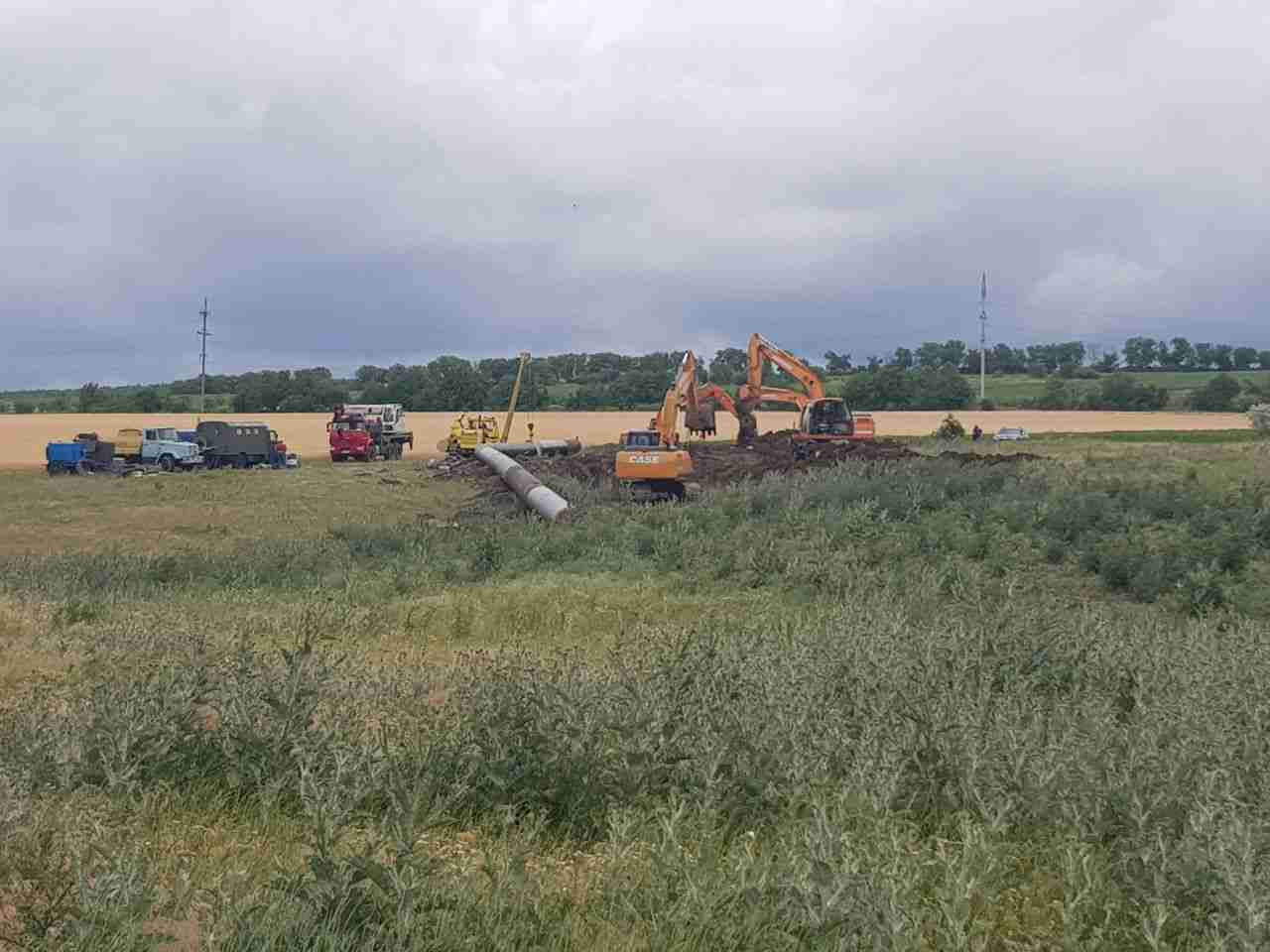

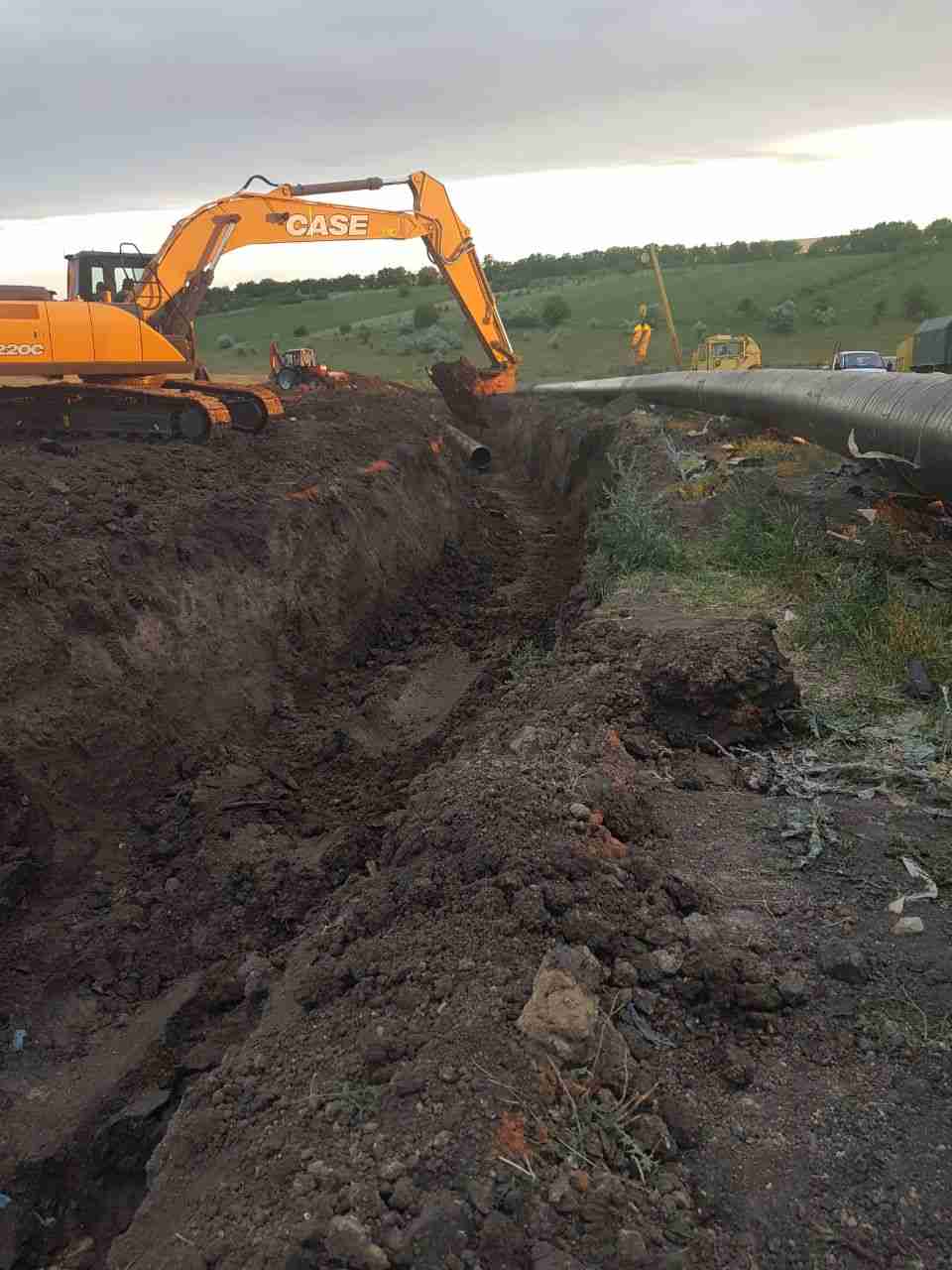

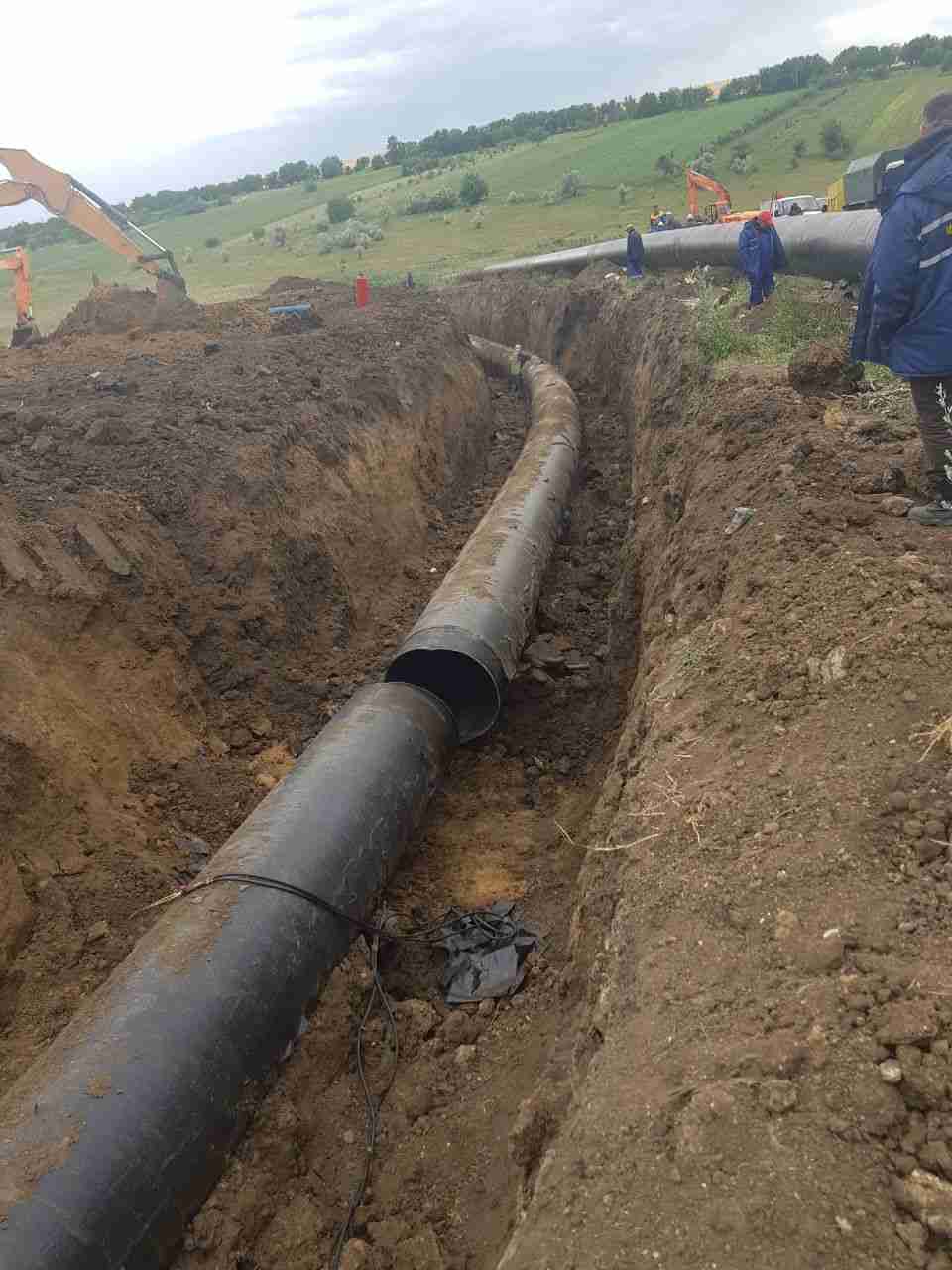

23-24.06.2022 – lucrări de înlocuire a tronsonului (DN 1020mm la km 503, L=68m).

25.06.2022 – punerea în funcțiune a tronsonului conductei magistrale ACB (km 484-514), cu predarea gazelor naturale către SP: Florești, Soroca, Parcani și Ghindești.


Etapa a II-a - km 535 conducta magistrală ACB:

25.06.2022 – reamplasarea tehnicii specializate la km 535 (DN 1020mm).

26-27.06.2022 – lucrări de înlocuire a tronsonului km 535 (DN 1020mm, L=11m).

27.06.2022 – reamplasarea tehnicii specializate de la km 535 la km 537,5 - locul lucrărilor de reparație a defecțiunilor cauzate de coroziune.


Etapa a III-a - km 537,5 a conductei magistrale ACB și conducta-branșament SP Bălți:

28.06.2022 – reparația tronsonului defectat de coroziune (sudarea suprafeței) km 537,5 a conductei magistrale ACB. Reamplasarea tehnicii specializate la conducta-branșament SP Bălți (km 1,7-km 5,16).

29.06.2022 – înlocuirea segmentului (DN 377mm) la km: 1,7; 1,71 și 5,16 conducta-branșament SP Bălți. Punerea în funcțiune a tronsonului (km 514-538) conductei magistrale ACB, cu predarea gazelor naturale către SP: Bălți, Iliciovca.

Vă asigurăm că întreprinderea „Moldovatransgaz” va depune tot efortul necesar pentru finalizarea lucrărilor în termenii indicați și restabilirea aprovizionării cu gaze naturale.
